  鼓楼新闻网讯  国庆期间,鼓楼区百日攻坚主要单位、部门按照“建设项目持续推进不减速、扫尾工作持续攻坚不停止、安全工作持续加强不放松、宣传氛围持续浓厚不弱化”的要求,坚守一线,奋力攻坚,确保推进百日攻坚项目能快则快、提速增效。截止10月4日15时,项目进展情况如下:

  一、总体工作情况

  (一)列入市级百日攻坚项目情况(共54项)

  1、建设类项目25项(开工10项,提速7项,技改4项,竣工4项),8-12月计划完成投资53.75亿元。今日完成投资0.06亿元,截至10月4日,共完成37.07亿元,占比69%,超序时26个百分点;3项提前开工,3项提前实现部分竣工。



  2、征迁类项目29项(扫尾24项,启动4项,前期1项),8-12月计划征迁1005户(扫尾122户)、拆除44.6万平方米、交地575亩。截至10月4日下午3点,共完成扫尾61户,5个项目提前完成征迁扫尾;义井村旧改项目、西岭互通铜盘路接线工程新进场;目前征迁总户数共完成905户,占比90%,超序时47个百分点(义井项目市盘任务为820户,实际完成961户,按820户封顶统计);共完成拆迁面积31万平方米,占比69.51%;共完成交地202.82亩,占比35.27%。

  (二)区级自加压力项目(共44项)

  1、建设类项目21项(开工3项,提速1项,竣工17项),8-12月计划完成投资7.4亿元。今日完成投资0.02亿元,截至10月4日,共完成4.07亿元,占比55%,超序时12个百分点;1项提前开工,7项提前实现部分竣工。

  2、征迁交地类项目共23项(扫尾8项、启动7项、前期8项),8-12月计划征迁312户(扫尾20户)、拆除6.74万平方米、交地77.69亩。目前共完成扫尾13户,4个扫尾项目提前完成;西洪路道路建设项目、梅峰路道路建设项目新进场启动征迁,其中西洪路道路建设项目已签订协议1户约0.28万平方米,梅峰路道路建设项目已签订协议2户约0.34万平方米;当前征迁总户数共完成16户,共完成拆迁面积3.26万平方米,占比48.37%;共完成交地0.27亩,其中中旅西侧路及中旅城二期交地0.15亩;朱紫坊(一期)完成交地0.12亩。

  (三)全区百日攻坚项目(含列入市)(共105项)

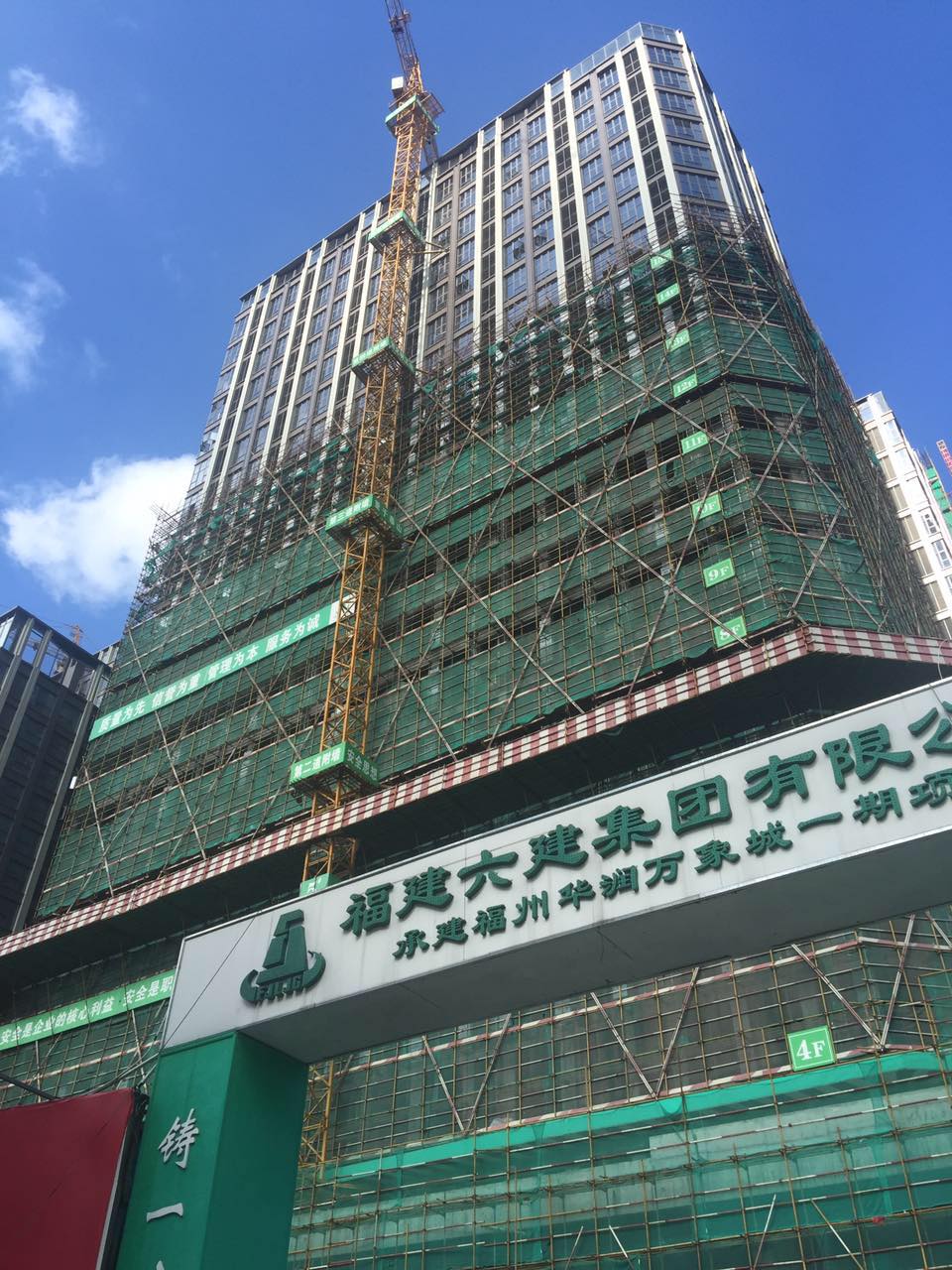

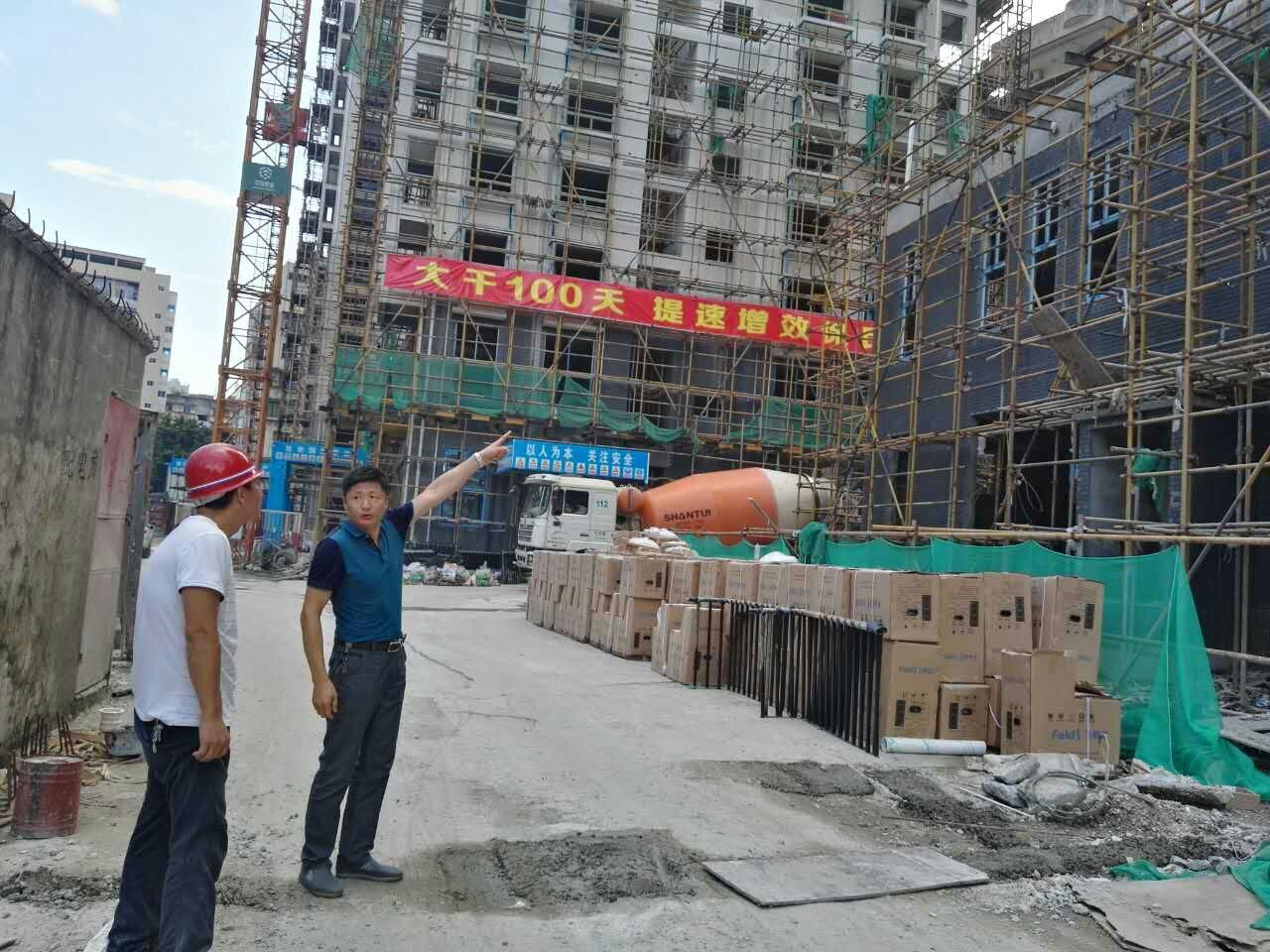

  1、建设类项目46项(开工13项,提速8项,技改4项,竣工21项),8-12月计划投资61.15亿元。今日完成投资0.08亿元,截至10月4日,共完成投资41.14亿元,占比67%,超序时24个百分点;梅峰路、文林南路及区人民来访接待中心、保利天悦花园等4项提前开工;3所学校、福龙泉商务会所、福大1号地、凤谊大厦、闽侨大厦、恒力博纳、福建邮政广场、北浪路等10项目基本竣工;文林南路基本完工。

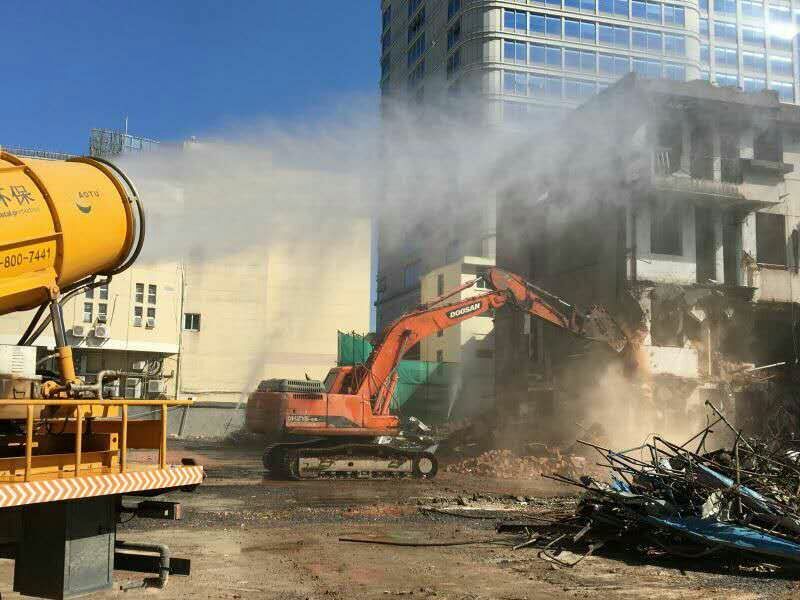

  2、征迁交地类项目共59项(扫尾39项、启动12项、前期8项),8-12月计划征迁1459户(扫尾261户)、拆除58.08万平方米、交地701.63亩。新完成鼓二小周边旧改项目扫尾1户,目前共完成扫尾92户,五凤工业园、朱紫坊一期、达明小学二期、科艺宫东侧、杨桥二期、华大村下后营、天泉路以西区高招办周边旧改、祭酒岭旧改、中旅西侧路及中旅城二期等9个扫尾项目提前完成;义井村共签订协议984户约30.2万平方米(签约率96%)、西岭互通铜盘路接线工程已签订协议21户约0.15万平方米;当前征迁总户数共完成1103户,占比76%,超序时33个百分点;共完成拆迁面积36.18万平方米,占比62%;共完成交地204.15亩,占比29.10%,其中,华润万象城完成108亩交地;科艺宫完成剩余0.1亩交地;兰尾村项目完成1.5亩交地; 欧冶池至城隍庙周边旧改项目(一期)完成2.7亩交地;达明小学教学综合楼二期项目完成0.19亩交地;西岭互通铜盘连接线工程完成20亩交地;斗池路黎明永辉周边地块完成30亩交地;工业路省筑路机械厂地块及扩征完成交地36.5亩;东街街道周边项目完成交地0.88亩,鼓二小周边项目完成交地0.21亩,福州市人民会堂南侧土地储备项目完成交地1.8亩;中旅西侧路及中旅城二期交地0.15亩;朱紫坊(一期)完成交地0.12亩;朱紫坊(二期)扩征交地1亩,于山北坡周边旧屋区改造项目交地0.2亩,海事局及医疗器械厂等项目交地0.8亩。

  二、国庆期间(1-3日)实施情况

  1、建设类项目:各重点建设项目在国庆期间持续正常施工不减速,在确保施工质量安全前提下加快推进建设进度。国庆期间,完成投资0.28亿元。

  2、扫尾项目:各重点项目指挥部继续发扬连续作战精神,放弃休假,扎根项目一线,确保征迁工作不降温。国庆期间,签约4户(其中市盘1户、区盘3户),有签约意向的6户。

  3、新进场项目:各重点建设项目按照“坚决一点、快一点”的标准要求,用项目新进场的成果来检验攻坚力度。国庆期间,签约62户,其中义井村59户、西洪路道路1户、梅峰路道路2户。
